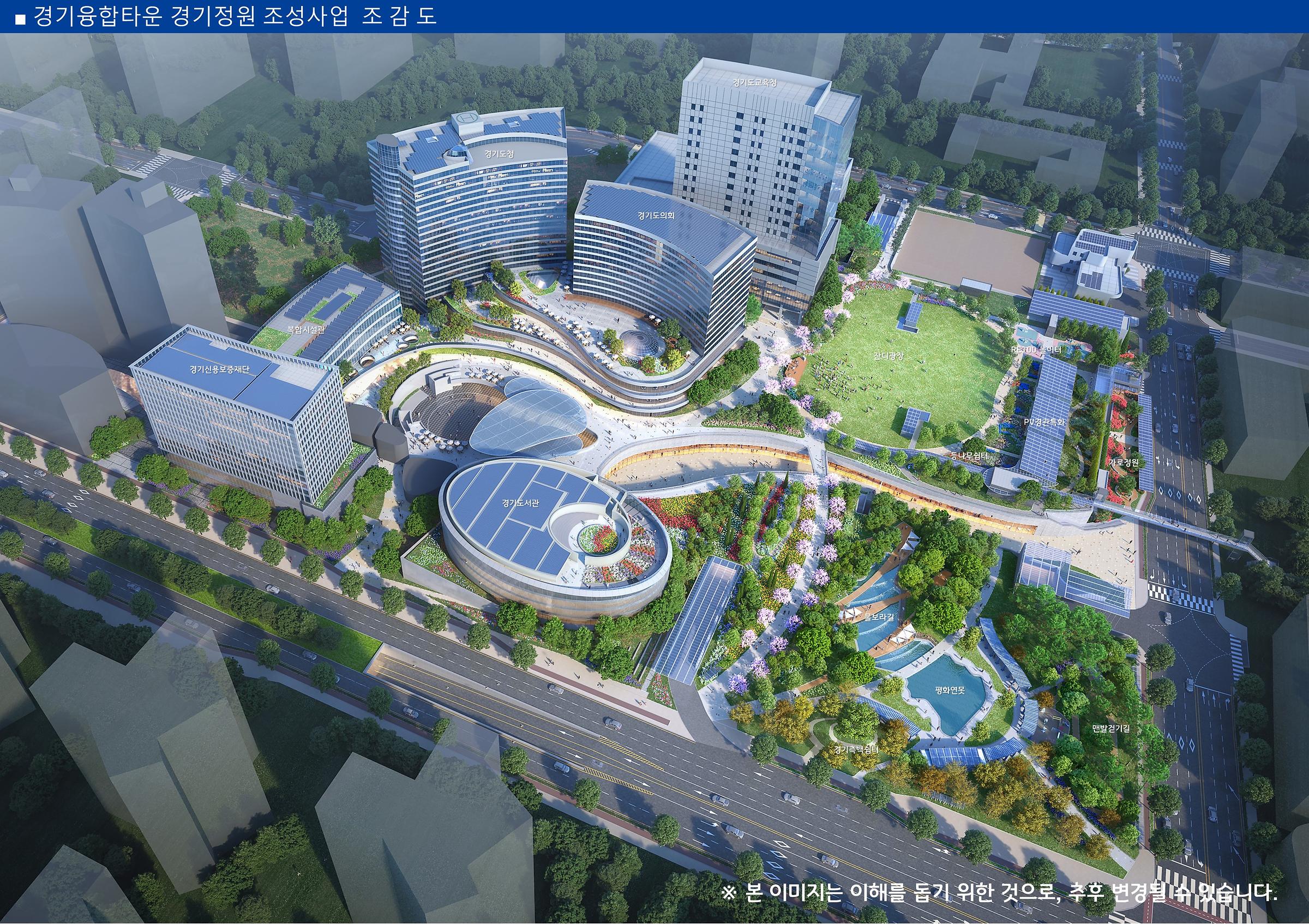

경기융합타운 경기정원 조성사업

본 사업은 경기정원의 열린 커뮤니티 공간을 조성함으로써 다양한 휴게기능 제공


사업개요

위치
경기융합타운 5부지
기간
2025.05. ~ 2026.03.
공사비
15,282백만원
대지면적
33,538㎡
(융합 5-1: 500㎡, 융합 5-2: 21,818㎡,
융합 5-3: 11,220㎡)

진행현황

  • 공정율 8.06% (2025.09.05. 기준)


추진경위


    •  2022. 09.
      道↔GH, 경기정원 조성사업 대행계약 체결
  • 2022. 12.
    경기정원 기본 및 실시설계 용역 착수
  • 2024. 10.
    건축협의(인허가) 완료
  • 2025. 05.
    건설공사 착공(5/16)

향후계획

  • 2026. 05.
    경기정원 조성공사 준공
  •  ※ 향후 계획은 사업진행상황에 따라 변경될 수 있습니다.
